2009年5月20日 現場報告

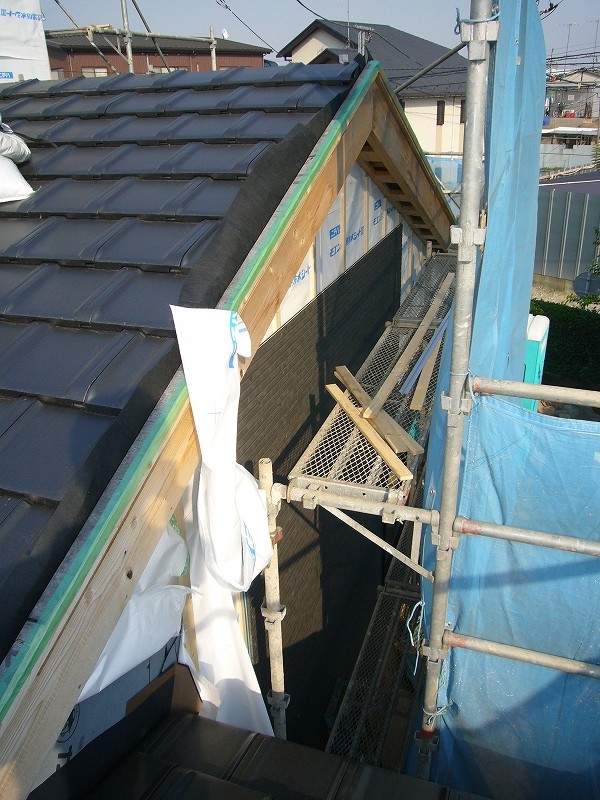

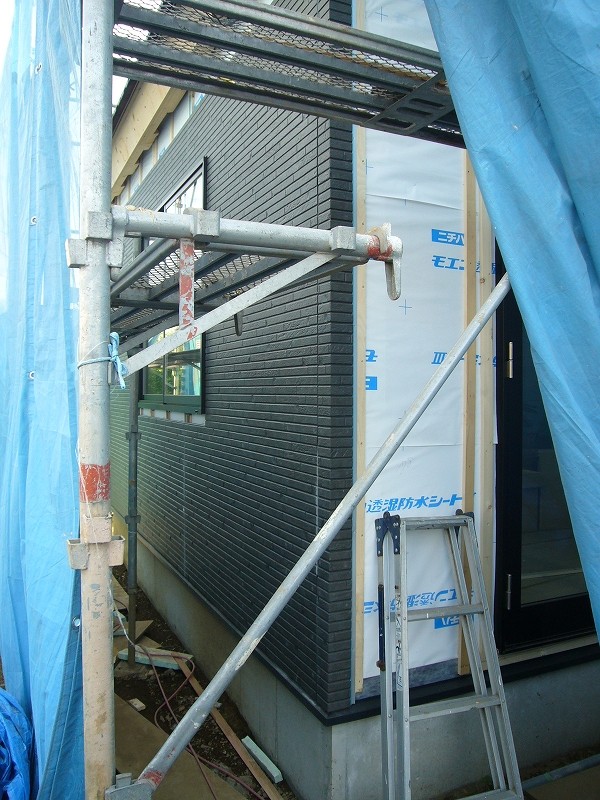

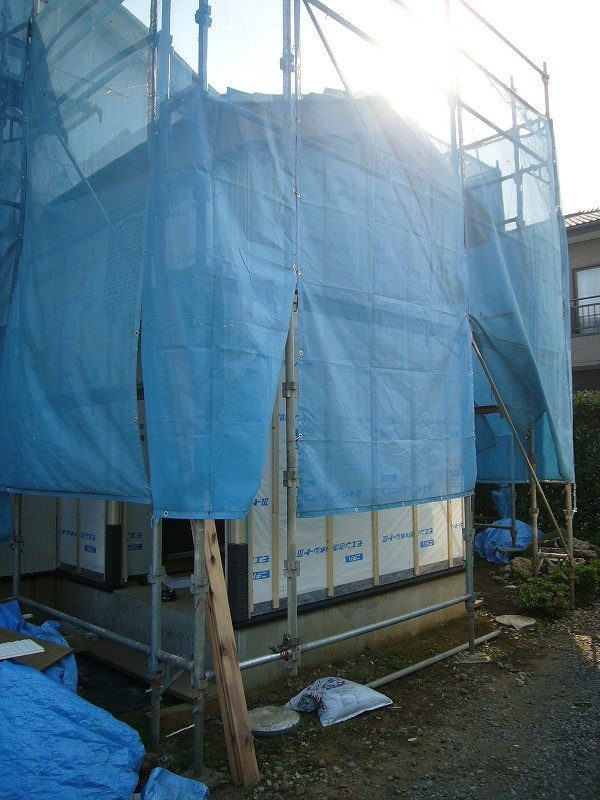

サイディング工事
綾瀬の家ではサイディング工事が進んでいます。サイディングと破風は富士ハウスが残した在庫で足りるはずだったのですが、役物部材でいくつか足りない部品がでてきました。メーカーから取り寄せてなんとかできそうです。

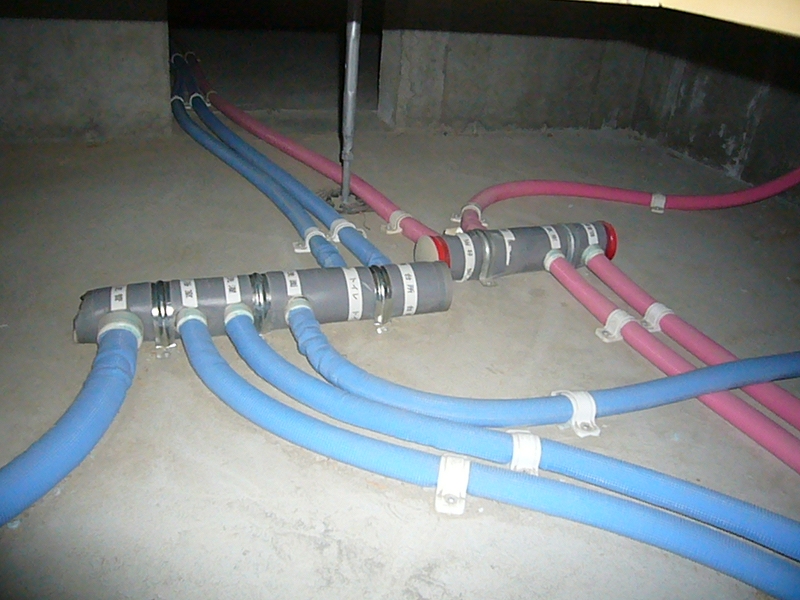

内部の水道先行(先行ではなかったが)配管は完了しています。きちんと当初の設計通りにサヤ管ヘッダーで施工されています。床下の過酷な作業ご苦労様でした。

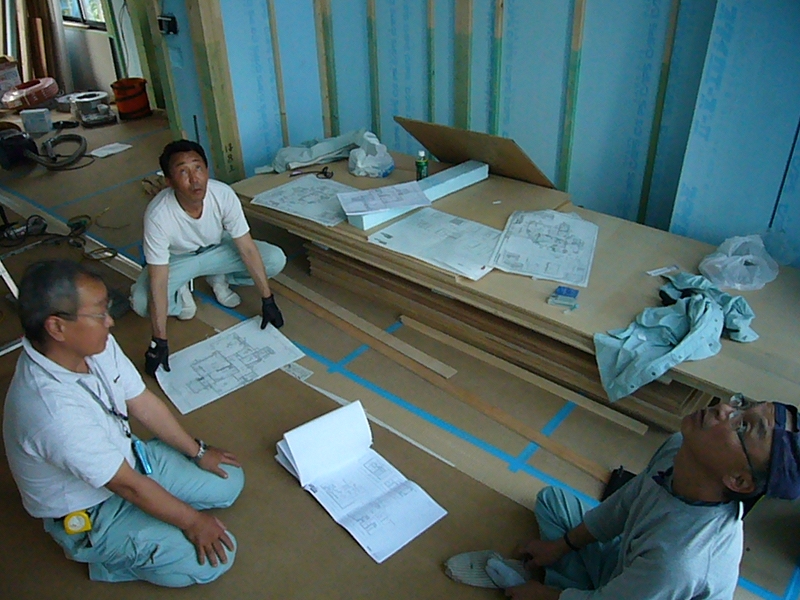

本日は電気屋さんと照明器具の位置などについて打合せをしました。照明器具については、富士ハウスの設計内容があまりにひどかったので、すべて器具と配置を見直しました。

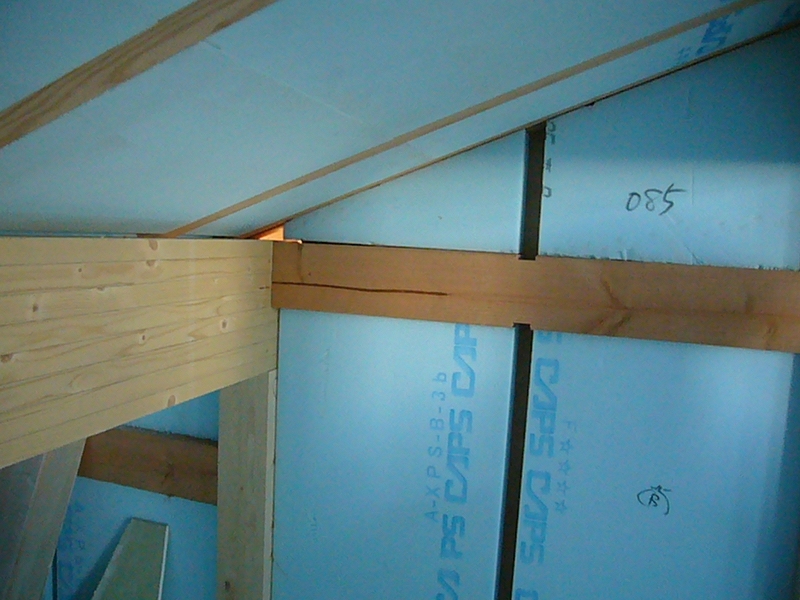

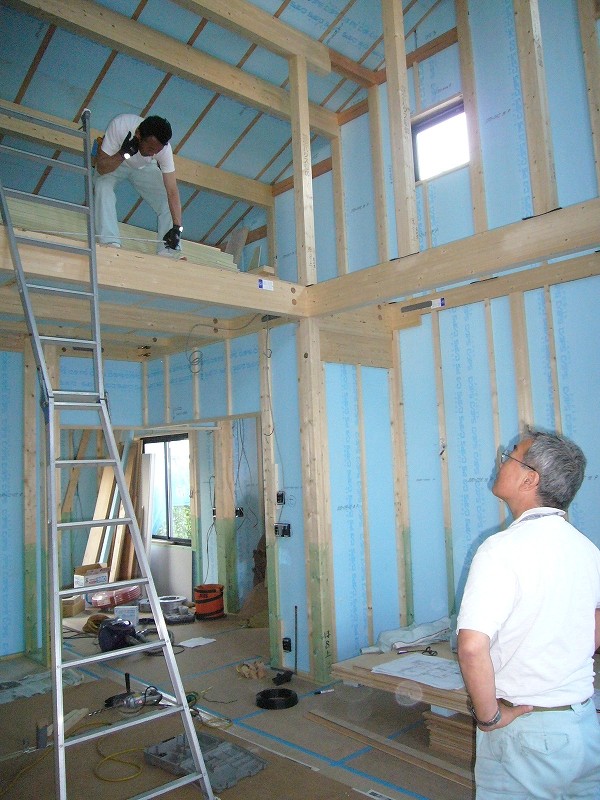

気密住宅を謳っていたはずですが、断熱材に結構隙間が見られます。これからやる予定だったのか?一つ一つチェックして発泡ウレタンで塞いでいきます。
明日から大工さんも工事に入ります。
