2010年1月9日 現場報告
建前
本日は尾山台の家の建前(たてまえ)です。

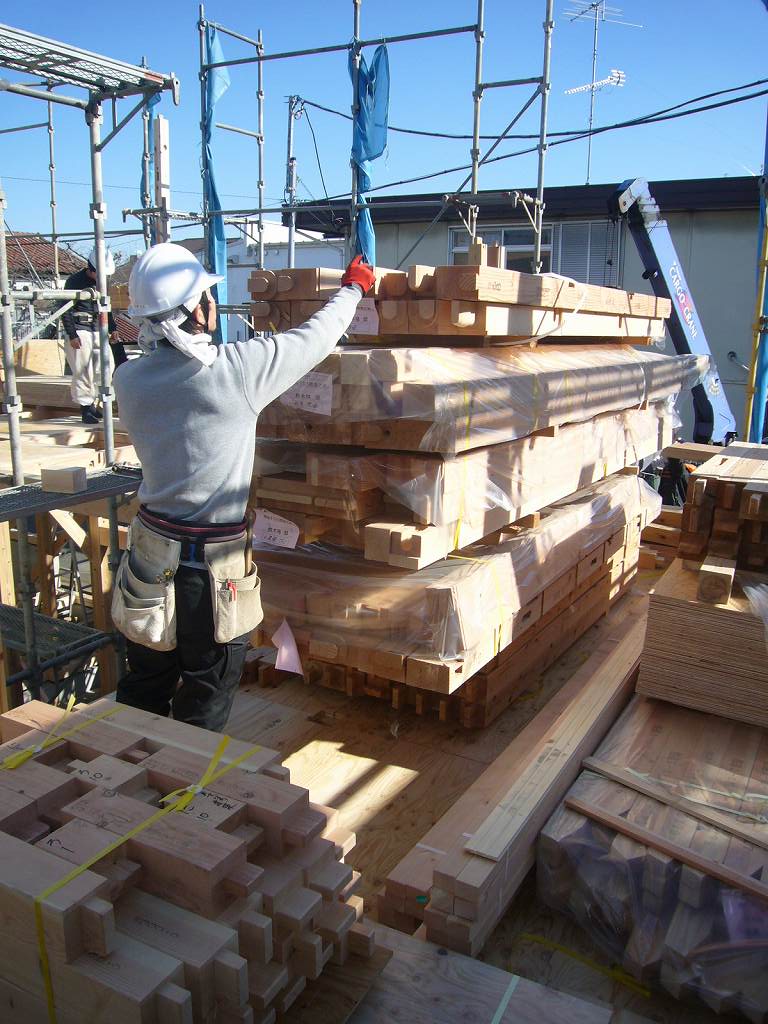

静岡のプレカット工場から運ばれてきた構造材です。

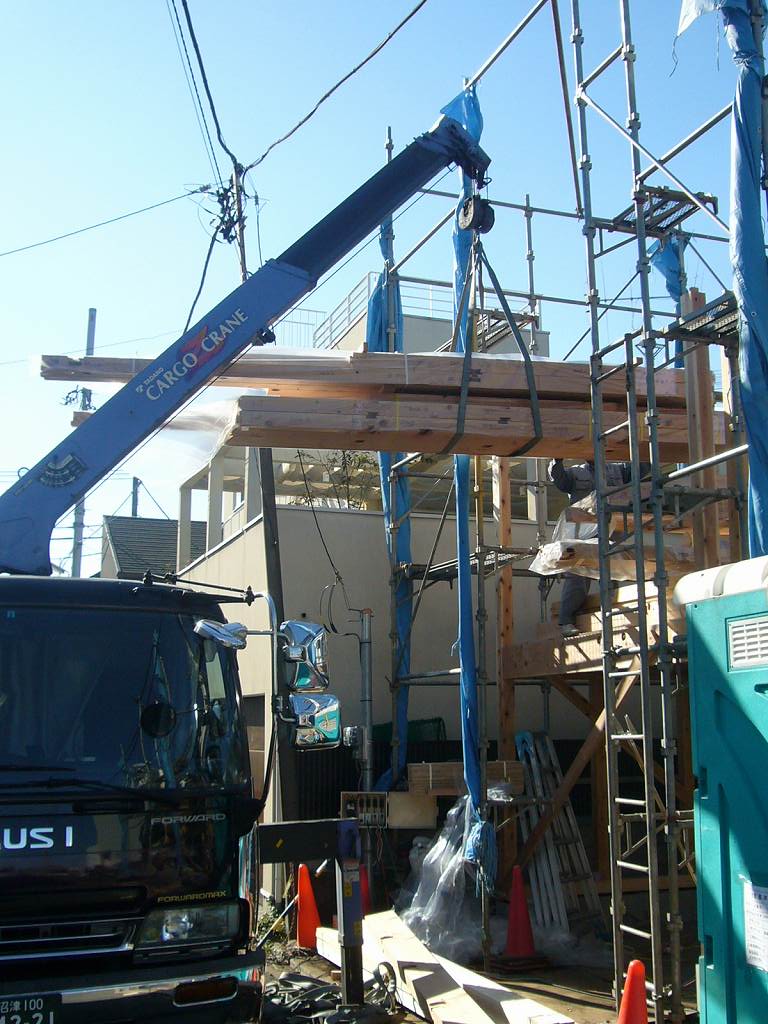

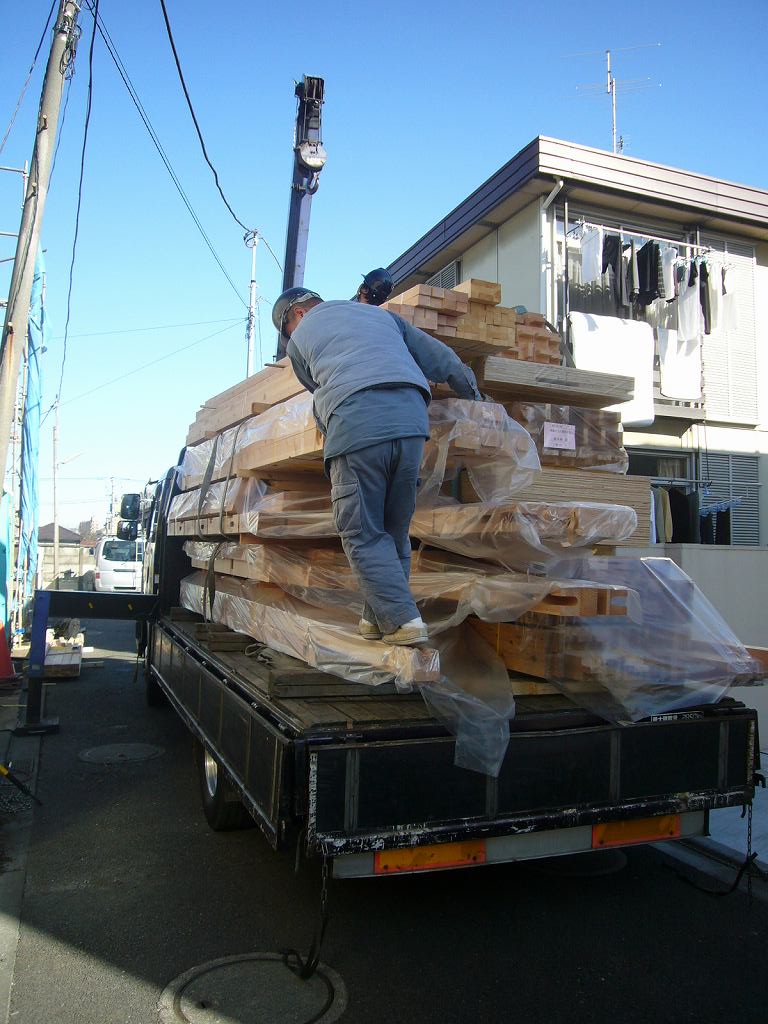

トラックのクレーンで材料を下ろしています。

通常は、このクレーンとは別に梁を持ち上げるためのクレーンを使用するのですが、今回は前面道路に電線があるため、人力で梁を架けていきます。そのため大工さんが総勢7名で作業をしています。

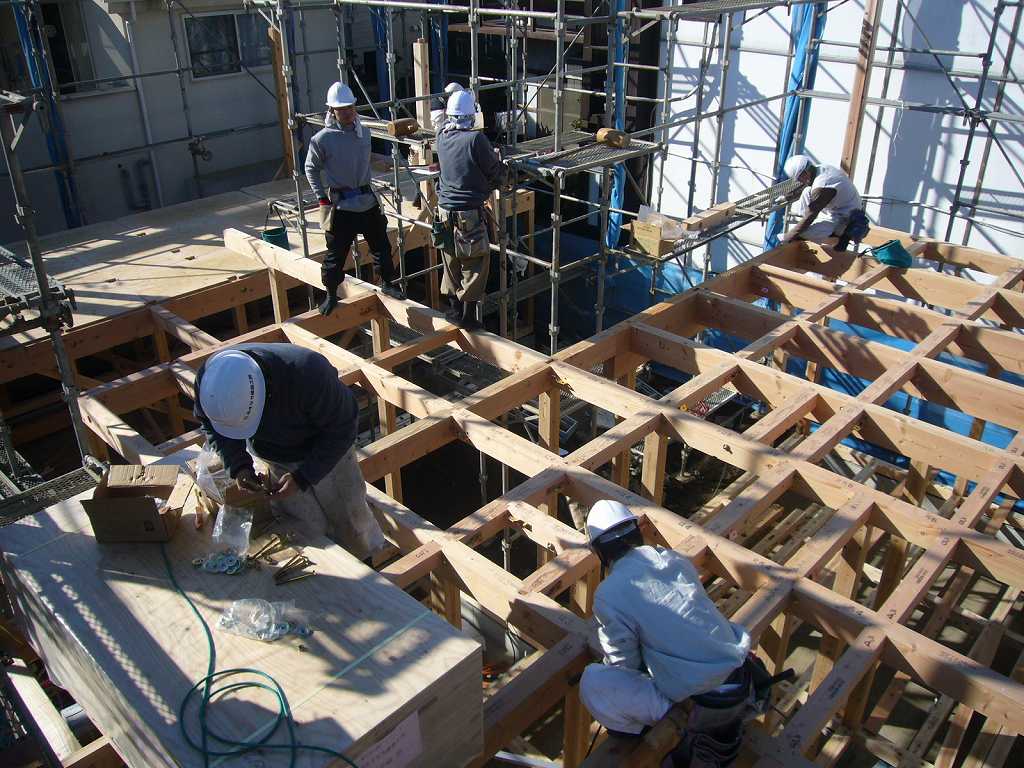

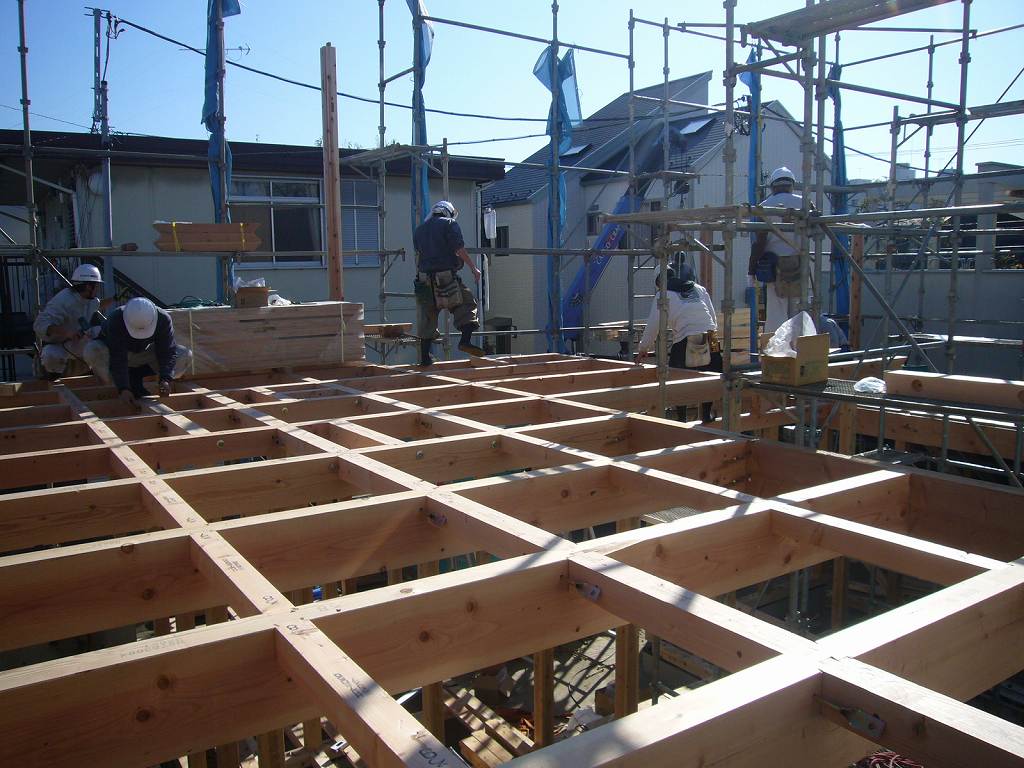

2階の床組が出来ました。この上に2階の柱と屋根の構造体の材料を降ろします。

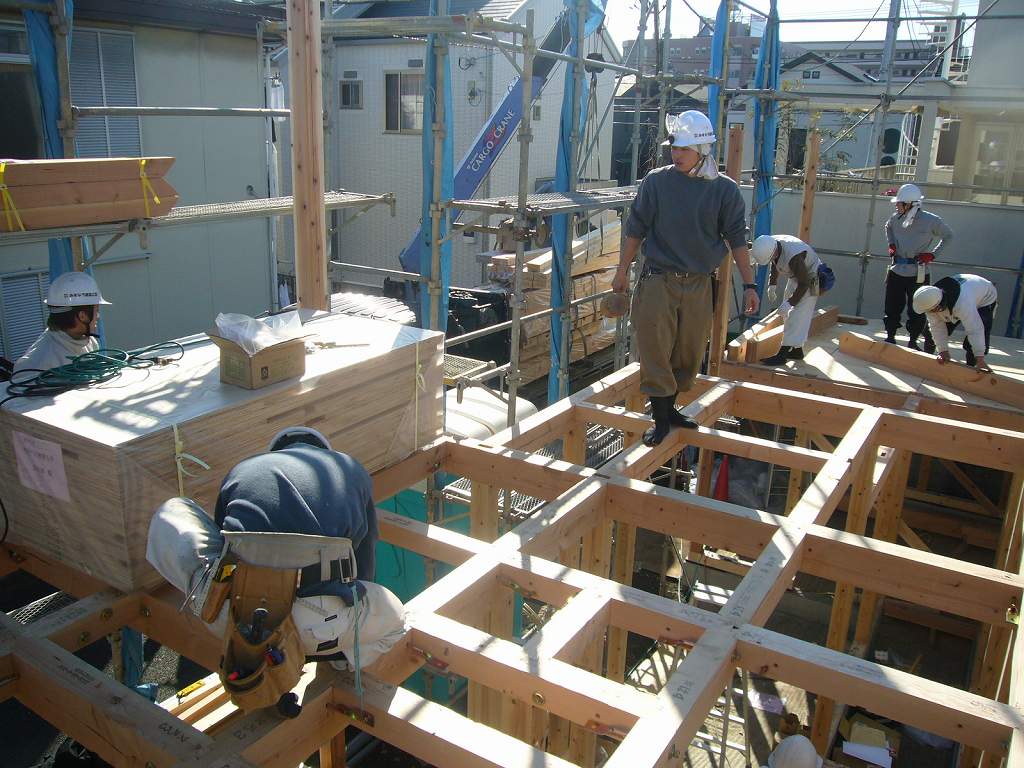

最期の材料を降ろしています。

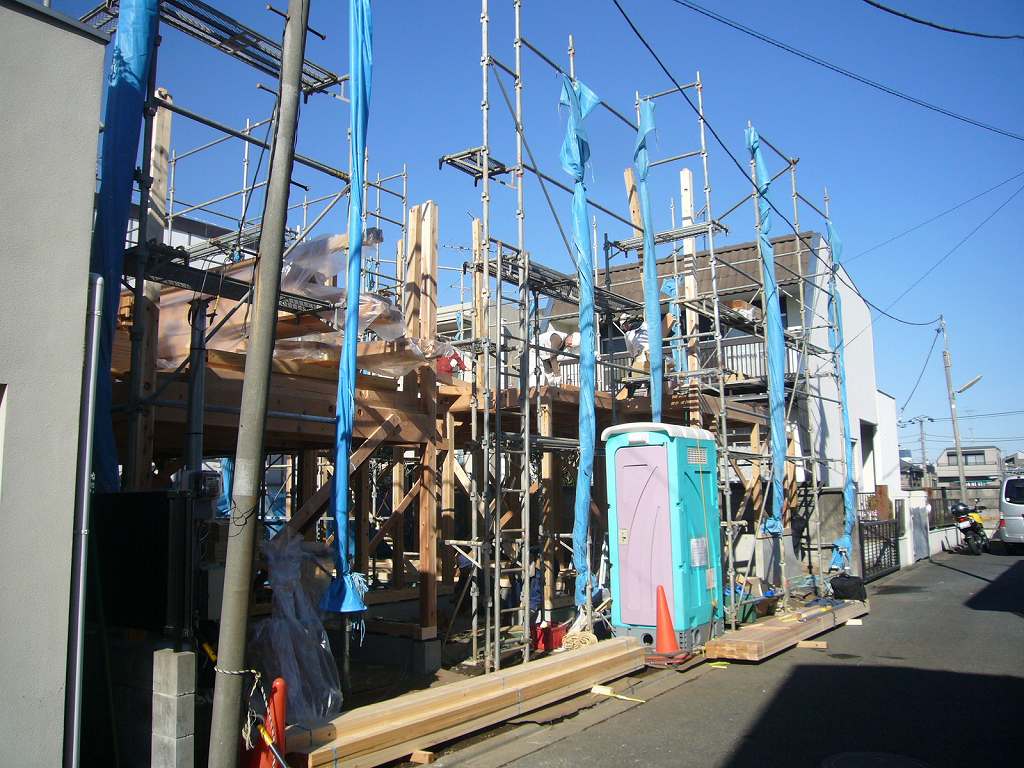

「歪み(ゆがみ)つき」を行っています。柱と梁を架けた状態ではまだ建物は傾いているので、機械で水平を測りながら、正確に垂直に建物を矯正する作業です。
本日は、過去のお客様の一年目検査が午後に控えており、ここまでしか見届けられませんでしたが、本日無事上棟しました。明後日に上棟式です。
